项目洞察 | 交付率100%,库存周转却超50天:这家工厂的供应链哪里出了问题?
项目洞察 | 交付率100%,库存周转却超50天:这家工厂的供应链哪里出了问题?

制造业里有个常见说法:交付率越高,供应链越健康。

这话不假,违约确实是显性的痛。但我们在辅导一家制造企业时,看到的却是另一幅景象——

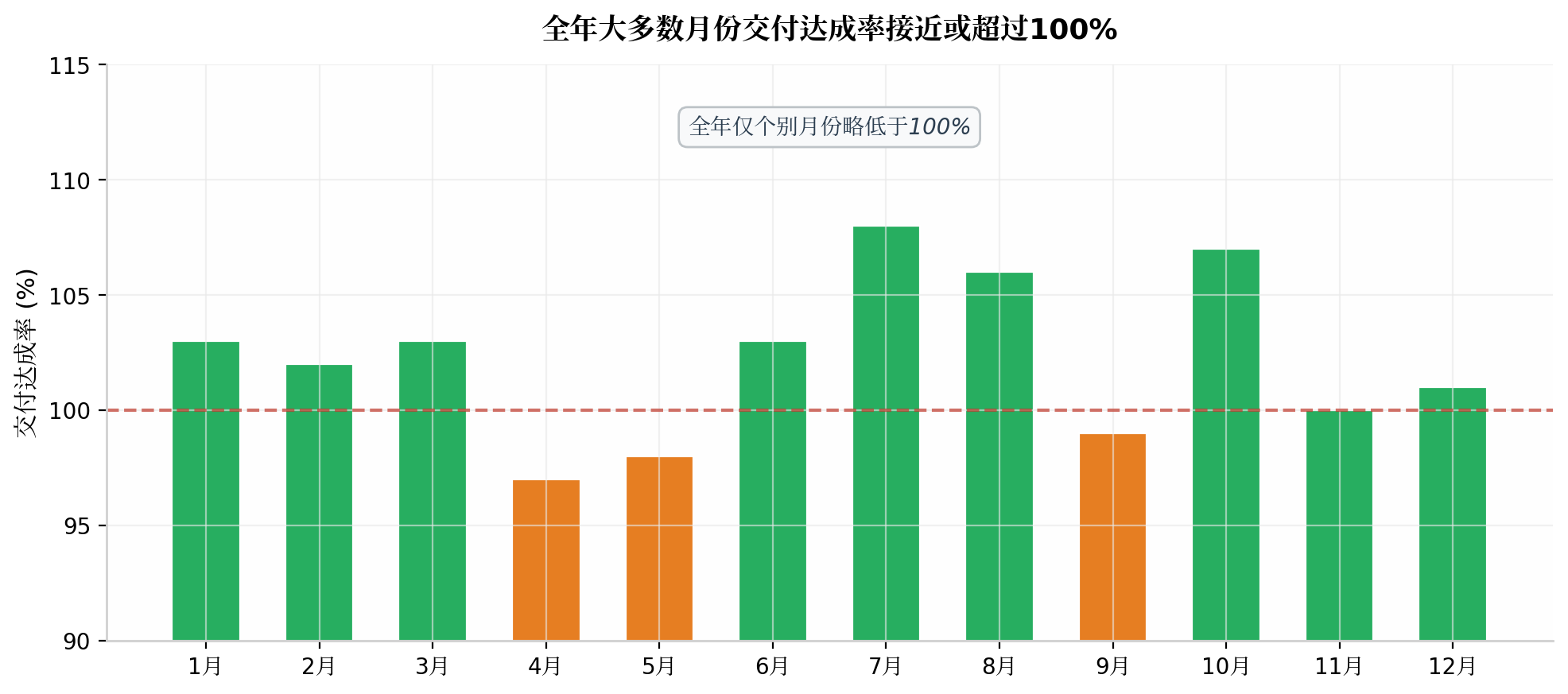

这家企业年营收几十亿,给多家头部客户供货。在我们介入诊断前,企业过去一年的月度交付达成率基本都在97%到107%之间,多数月份过百。数字很漂亮。

可运营会上,真正让管理层坐不住的不是交付,是库存。存货总额超过5亿元,周转天数超过50天,呆滞库存还在往上走。财务对资金占用的压力越来越大。

交付达标,库存却严重失控。这个矛盾到底怎么来的?

我们想通过这篇文章,提供一种同时看见交付数字与库存代价的诊断视角。

01 高库存,长周转:先把账算清楚

要判断库存高不高,不能只看一个余额数字,也不能简单用“库存高=管理差”来下结论。

我们此次的诊断采用了三个层次的分析方法:先看企业自身的库存结构,找到钱到底沉淀在哪里;再看行业对标,判断这样的库存水平究竟意味着什么;最后看趋势,测算如果维持现有模式不变,未来还要付出多大代价。

第一层,看看库存里到底堆了什么

截至诊断时点,存货总额超过5亿元,周转天数超过50天。

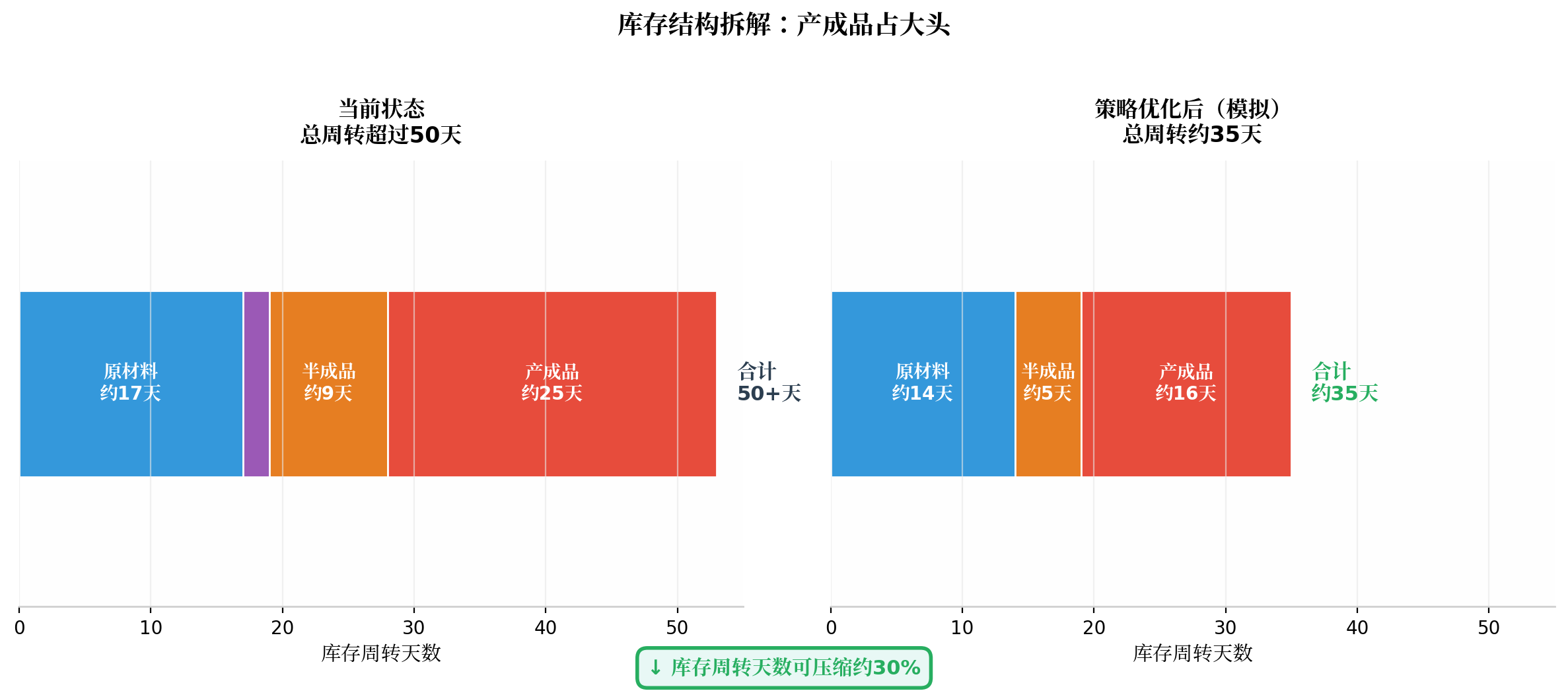

我们通过结构分析,发现产成品占了最大头,金额占比超过四成,周转天数也最长。在零部件行业,产成品每多待一天,呆滞和贬值的风险就增加一分。

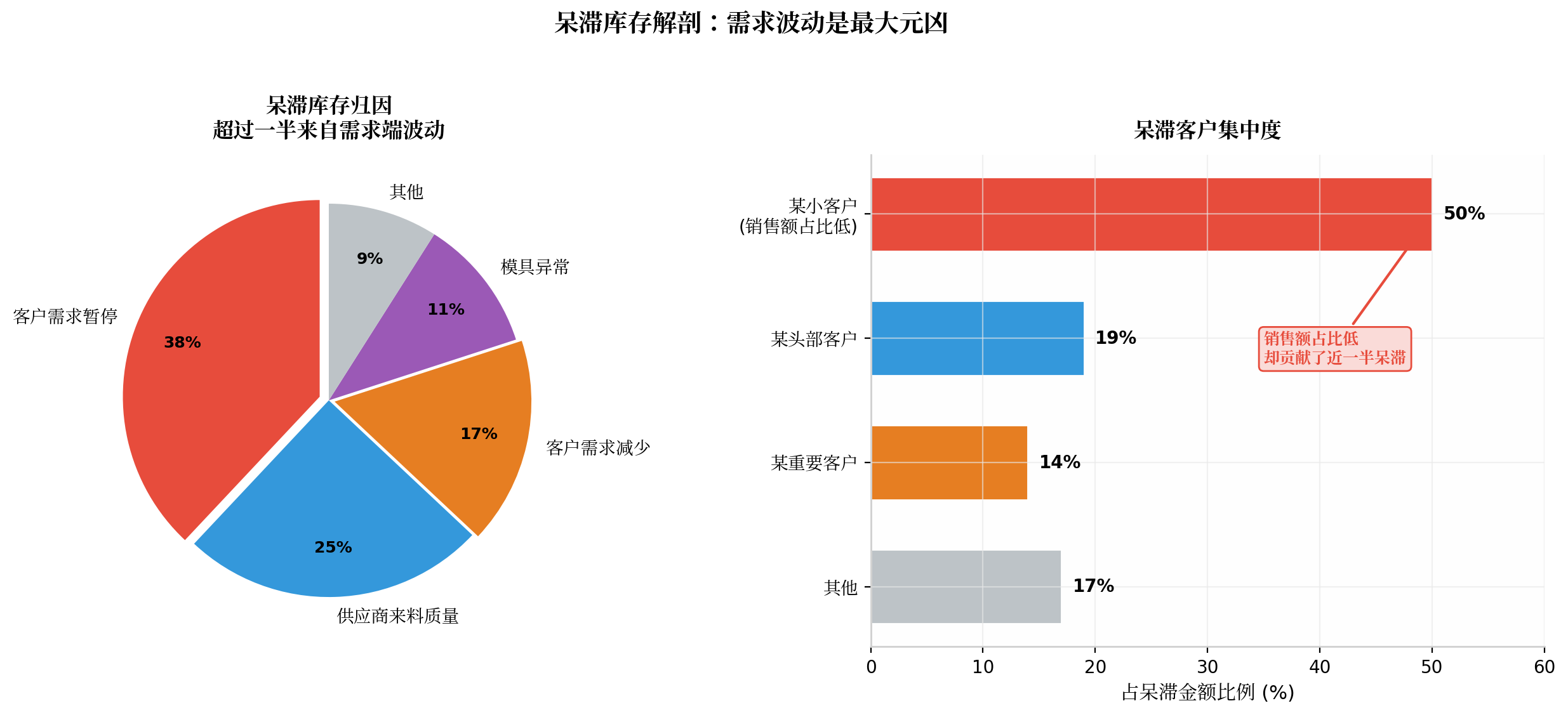

呆滞是另一个要正视的问题。原材料里,库龄超过90天的呆滞金额超过千万元,占原材料库存的一成以上。拆开看,超过一半是因为客户需求波动——订单暂停、需求减少。还有个反差:某家销售额占比不高的客户,却贡献了近一半的呆滞金额。这说明企业对所有客户用同一套备货逻辑,没区分谁值得备、谁应该按订单生产。

更隐蔽的是一批"准呆滞":暂时没有生产需求、还没被正式标记为呆滞,但随时可能加入呆滞队伍,金额超过2000万元。把这些算进去,原材料层面的资金沉淀远比账面数字大。

第二层,放到行业里比一比

单看自己,50多天只是一个数字。放到行业里一比,差距就刺眼了。

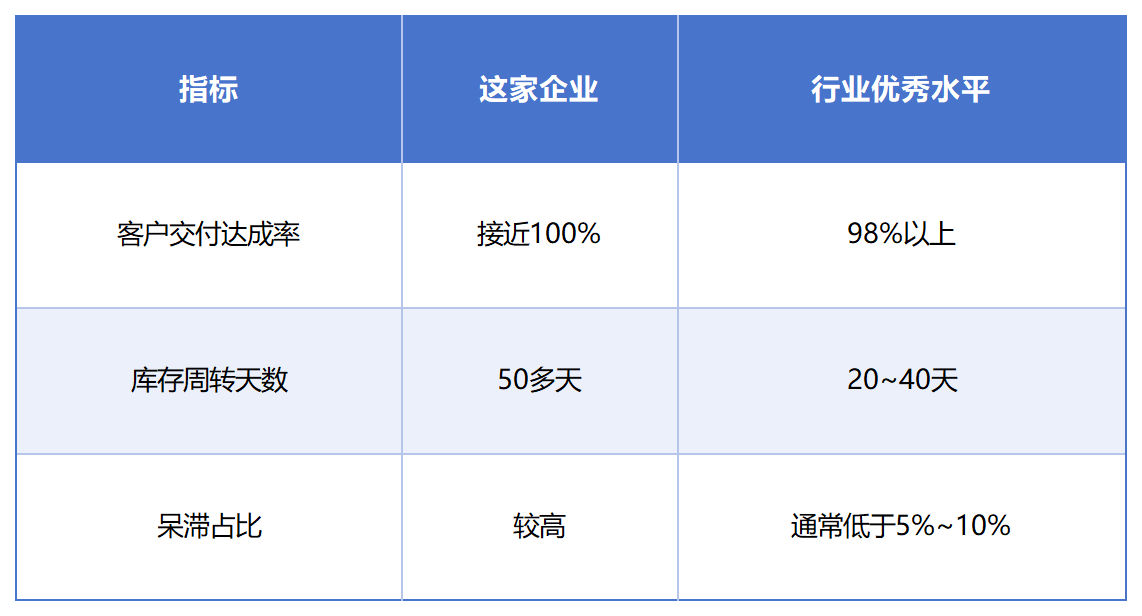

这家企业的客户交付达成率接近100%,行业优秀水平也在98%以上,大家差不多。但库存周转天数,这家50多天,行业优秀企业20到40天。

同样的交付水平,这家锁在仓库里的资金和承担的风险,远高于同行。呆滞占比也偏高,行业通常控制在5%到10%,这家明显超了。

评价交付,得同时看"怎么实现的"和"代价是什么"。

第三层,算算不行动的代价

我们基于企业当前库存增长曲线与现有运营假设进行趋势推演,若维持现有模式不变,12个月后存货可能膨胀近50%。对年营收几十亿的企业,这意味着额外数亿元资金被锁在仓库里,没法用于研发、扩产或应对市场变化。

维持现状不是零成本,是在加速透支。

02 三层力量,层层加码:库存是怎么堆起来的

这家企业的交付能力,很大程度上是依靠多层库存缓冲来保障的。

进一步拆解库存结构与运营机制后,我们发现,高库存的形成至少受到三方面因素的共同作用。

安全库存从应急手段变成了常规策略

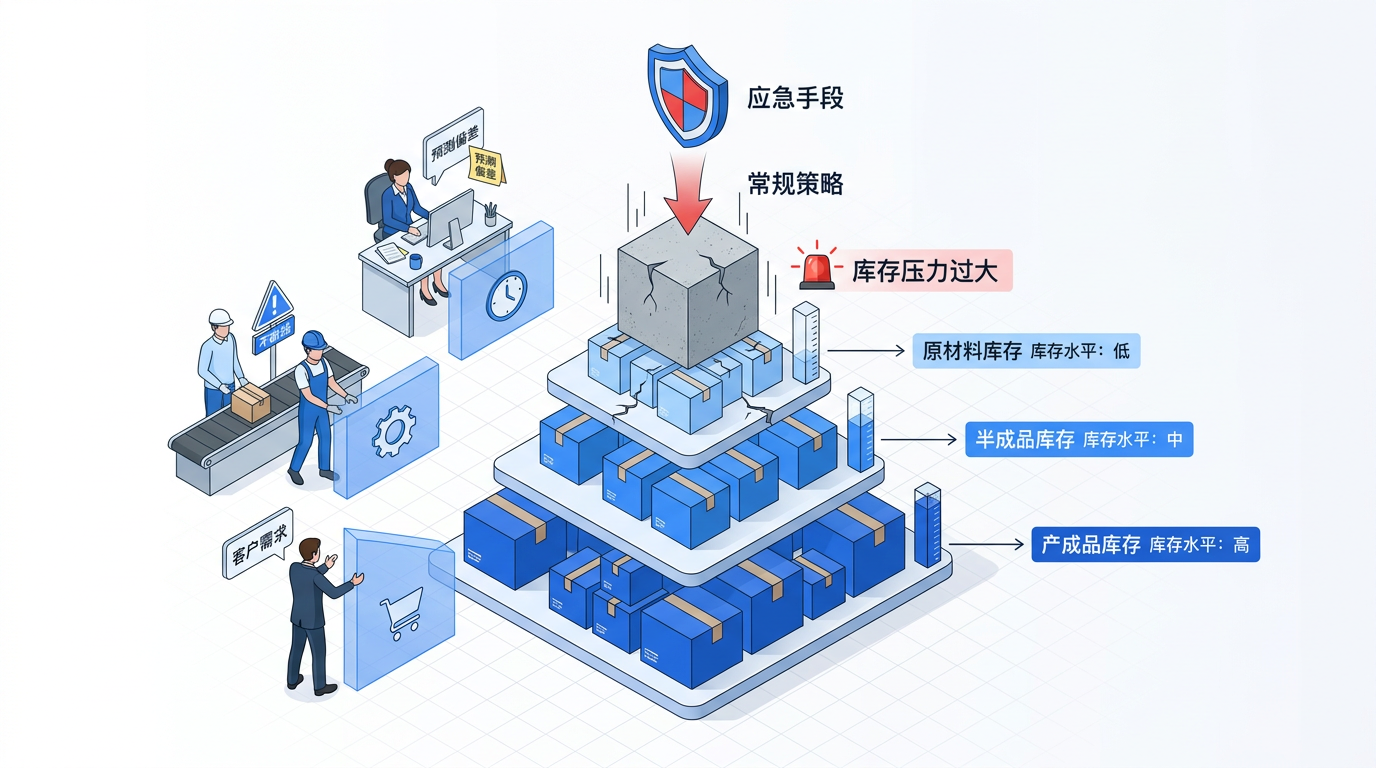

安全库存本来是应对不确定性的。但当计划系统对需求时点、数量心里没底时,加库存就成了默认动作。原材料、半成品、产成品,每一层都可能叠加安全库存。

计划员面对不准的预测,倾向于多备一点;生产部怕断料停线,再加一层;销售部担心客户需求突然增加,又要求多备一些。每层都有道理,但多层叠加后,库存总量就被显著放大。

客户的库存压力向上传导


头部客户推行低库存策略,把库存风险转嫁给下游供应商。客户需求波动、订单暂停或调整时,已经生产完准备交付的货物没法灵活消化,库存压力和资金占用就留在了供应商账上。这家企业的产成品库存占总库存大头,很大程度上就是这个原因。

产能导向下的无订单生产

工厂为了摊薄固定成本追求满产,订单不足时也继续生产。不同产线效率有差异,切换过程中还会产生副产品,这些没有订单背书的产出只能先入库等后续需求。从成本核算看,单位成本降低了;从供应链看,现金变成了库存。

这三股力量分别来自计划、客户和生产三个方向。它们看似独立,其实相互关联——都指向一个问题:计划系统没有把需求、库存和生产真正联动起来。

03 五个症结,相互强化:计划系统为何失灵

如果高库存只是某个环节出了毛病,清一批呆滞、调一轮安全库存就能解决。但实际情况是,高库存是多个环节相互强化的结果。

其中,几个关键症结尤为突出:

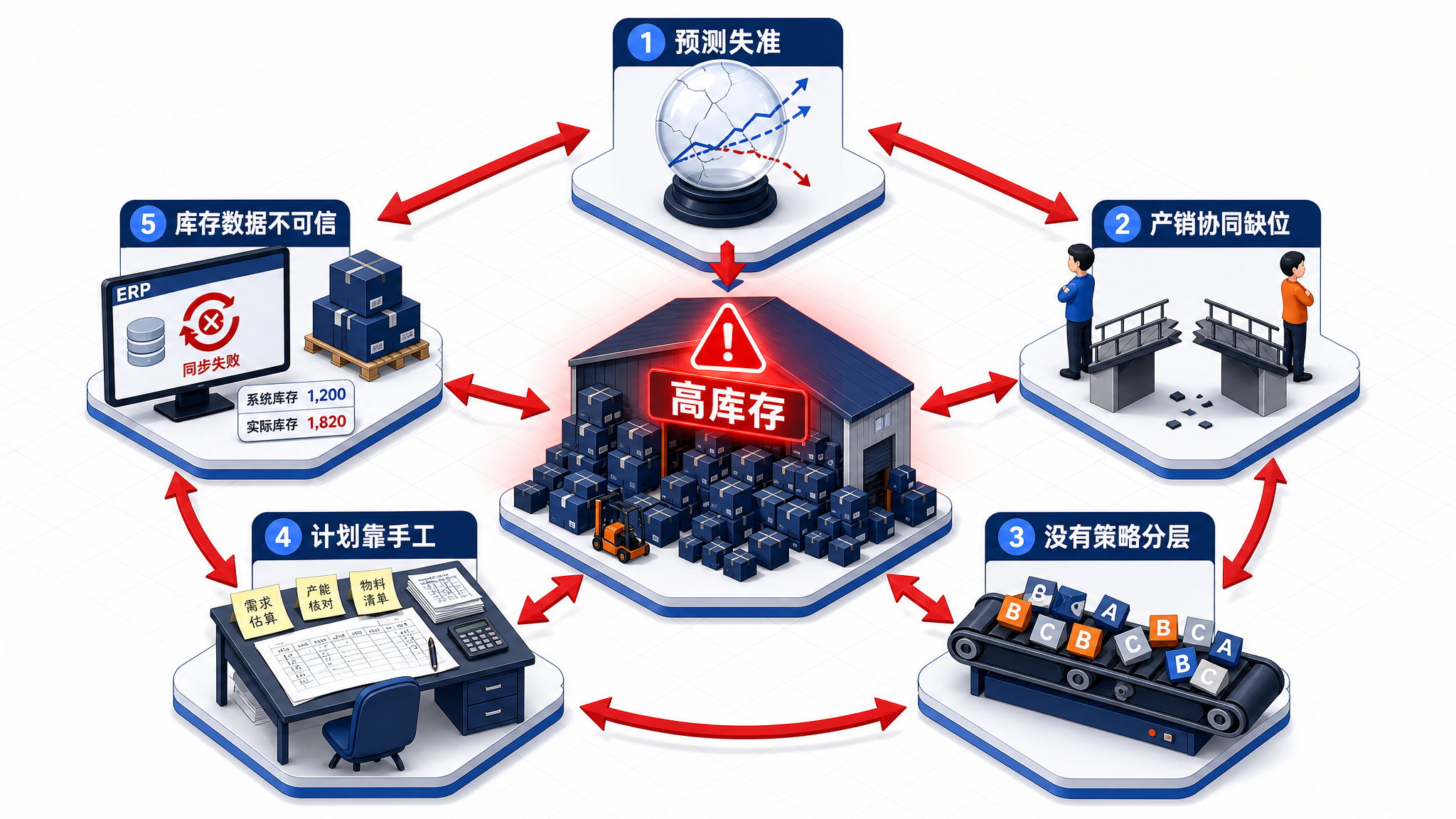

1.预测失准。 该企业全年预测准确率只有七成左右,偏差长期稳定在25%上下。问题不是偶发异常,是方法论层面的——没有科学的分类策略,没有重点客户的需求管理,预测基本靠经验。一个持续稳定的高偏差,比偶尔的大起大落更危险,因为它会让组织误以为"这就是正常波动",从而失去改进动力。

2.产销协同缺位。 销售与供应之间没有定期对齐需求的机制。S&OP(产销协同机制)还没运作起来,没有机制、没有节奏、没有闭环。客户需求频繁变化,没有协同就意味着信息断层——销售签单时不知道产能能不能接,计划排产时不知道销售会不会变。信息断层只能靠库存来填。

3.没有策略分层。 全部物料用同一套备货逻辑,没区分哪些按库存生产(MTS)、哪些按订单生产(MTO)。结果一部分物料频繁缺货,另一部分长期积压。少量低周转物料只占很小比例的产出,却积压了远超平均水平的库存天数。

4.计划靠手工。 多个计划环节依赖人工传递信息,总装主计划编制与分解75%以上在线下完成。手工计划难以沉淀为可复用的方法论,人员一旦变动,积累的经验就随人走。

5.库存数据本身不可信。 ERP采用倒冲模式,库存数据与实物不同步,计划员看到的是"昨天的数据",做的是"今天的决策"。数据不准放大了不确定性,不确定性又推高了安全库存。

这些问题不是孤立的。数据不可信、策略不分层、机制无闭环,三者叠加形成了系统性失效。任何单点修补都治不了根。

高库存从来不是目的,它只是计划能力缺失后,组织不得不付出的代价。

04 重建能力,而非清库存:改善从哪里切入

明确问题后,改善的重点变了:与其围着库存结果做局部调整,不如从需求预测、库存策略和产销协同这些源头入手。

基于对企业实际运营情况的分析,我们设计了针对性的改善路径,核心目标是逐步重建计划能力,在保障交付的同时降低库存对供应链的过度支撑。

需求侧,建立销售与计划之间的信任机制,引入统计预测工具。 具体做法是建立"基线预测→销售输入→共识预测"的三步验证,让销售愿意分享真实需求,计划愿意用数据而非"经验倍数"做判断。目标是把预测偏差从25%左右压下来。

策略侧,对物料做ABC分类管理。把库存集中在真正需要缓冲的地方,而不是平均分摊到所有物料上。测算表明,仅此一项就可能把库存周转天数从50多天压到35天左右,同时不影响交付。

机制侧,从建立月度产销协同会议开始,逐步固化S&OP的节奏和闭环,让销售、计划、生产在同一个节拍上对话。同时逐步减少计划环节对人工的依赖,推进ERP库存数据实时化,让计划员看到的数据与实物基本一致,让系统能回答"如果需求变化,库存会怎么变"的问题。

重建计划能力比清呆滞难得多。清呆滞看得见、摸得着;建计划能力需要改变流程、改变习惯、改变部门协作方式。不少企业在前者上投入大量精力,却不愿在后者上持续投入。但供应链的健康,从来不是靠短期清理维持的。

05 结语

交付率100%不是终点。要追问的是:这100%是怎么实现的?用了多少库存做交换?

健康供应链的标志,是用合理库存稳定交付。

当库存开始以亿为单位攀升时,交付率那栏再绿,也该停下来看看背后的代价了。

若您正在规划相关方向或有相关咨询需求,欢迎私信交流具体情境,我们愿意分享更多一线观察。

说明:本文基于真实咨询项目案例整理(已脱敏),所有对标数据均为项目母本研究引用。文中涉及的经营数据已按公开发布标准处理,企业名称、客户名称均已匿名化。

关注【科瑞斯达】官方公众号,了解更多前沿资讯及落地经验


分享至:

上海科瑞斯达智能科技有限公司

亚太领先的制造业咨询机构

中国区:上海·苏州·西安·成都·广州
备案号:沪ICP备2024080766号
Stephen 13814830639 stephen.liu@korisda.com

亚太区:新加坡·马来西亚·泰国·印度·越南
北美区:美国加利福尼亚州
Jack 18516555195 chaojie.liu@korisda.com
